rehab-rekonbencanasumateraacehinfrastruktur

Percepatan Rehabilitasi & Rekonstruksi Pasca Bencana Sumatera

Pembacaan menyeluruh atas percepatan rehabilitasi dan rekonstruksi pascabencana di Sumatera, dari progres infrastruktur hingga status penanganan wilayah terdampak.

Tim Analis Tanggapi

Tim Pengembangan Platform Tanggapi

14 Maret 202615 menit baca

Percepatan Rehabilitasi & Rekonstruksi Pasca Bencana Sumatera

Percepatan Rehabilitasi & Rekonstruksi Pasca Bencana Sumatera

Laporan Utama

Kementerian Pekerjaan Umum — 3 Provinsi Terdampak

Data per 16 Februari 2026, Pukul 15.00 WIB

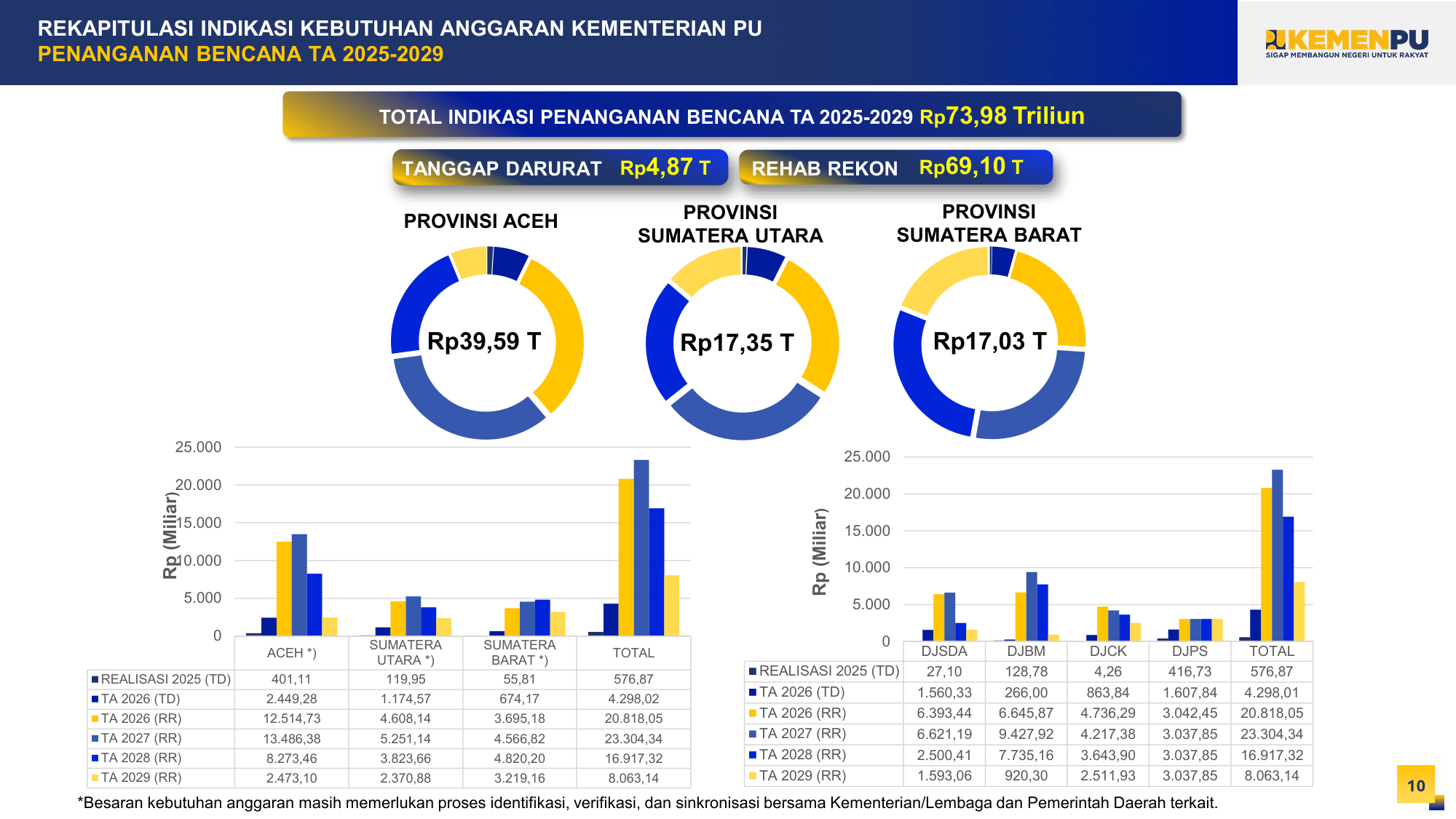

Total Anggaran 2025-2029
Rp73,98 T
Tiga provinsi terdampak
Kabupaten/Kota Terdampak
52
Aceh, Sumut, Sumbar
Rumah Hunian
1.301
13 titik pembangunan
Sabo Dam & Sand Pocket
108
23 DAS

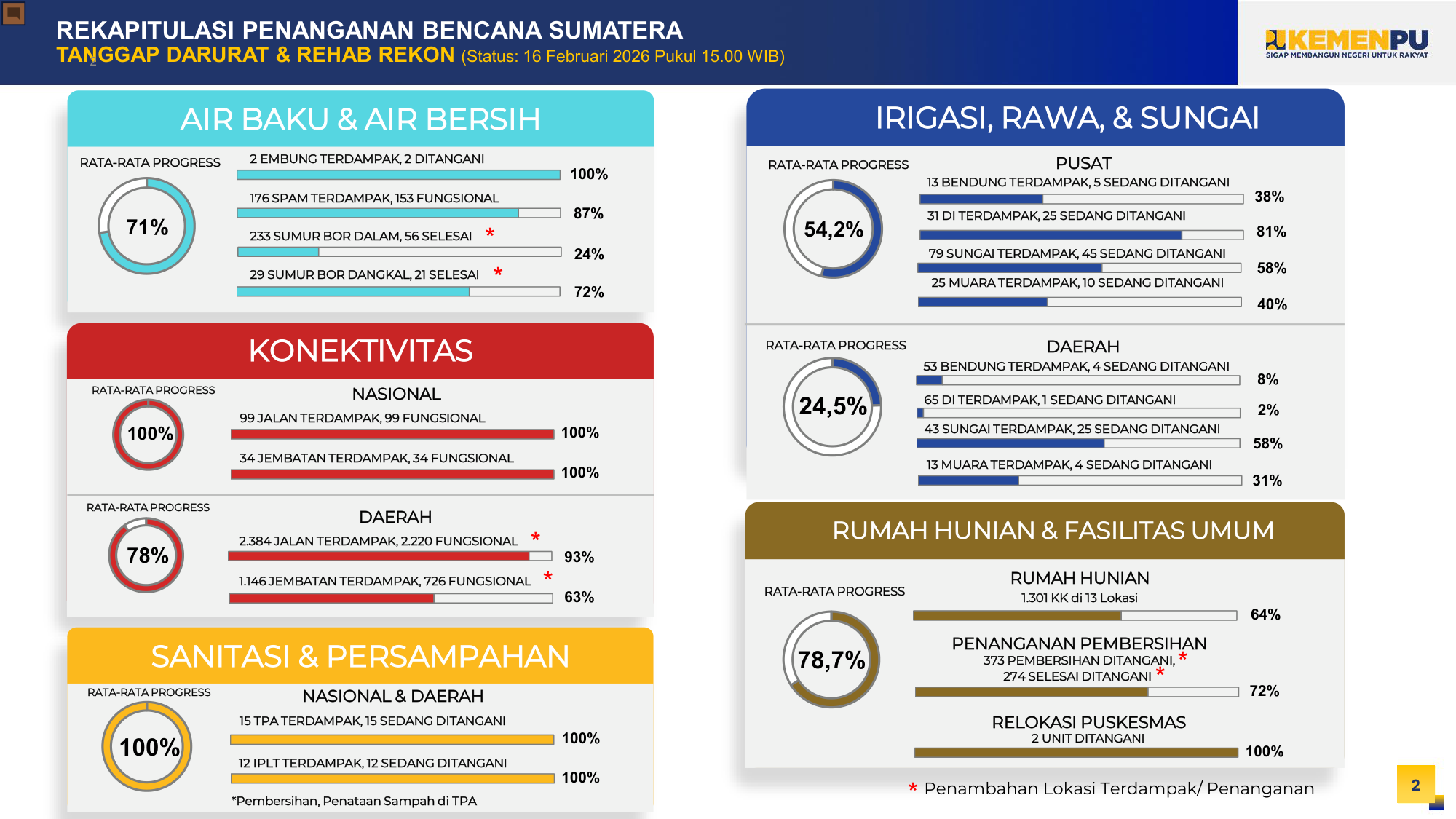

Progres Infrastruktur

7 Sektor
Rekapitulasi penanganan infrastruktur pasca bencana per sektor
Rata-rata: 72.6%
71%
Air Baku & Air Bersih
100%
Konektivitas Nasional
78%
Konektivitas Daerah
100%
Sanitasi & Persampahan
54.2%
Irigasi Pusat
24.5%
Irigasi Daerah
78.7%
Rumah Hunian
Dari 7 sektor infrastruktur yang ditangani, Konektivitas Nasional dan Sanitasi & Persampahan telah mencapai 100% penyelesaian. Sektor Rumah Hunian berada di posisi ketiga tertinggi dengan progres 78,7%, diikuti Konektivitas Daerah (78%) dan Air Baku & Air Bersih (71%). Sementara itu, sektor Irigasi Daerah menjadi yang paling tertinggal dengan capaian hanya 24,5% — terpaut jauh dari Irigasi Pusat yang sudah mencapai 54,2%. Rata-rata progres seluruh sektor berada di kisaran 72,6%.
Kajian Pembanding
Renduk PRRP Aceh V1.1, Bappenas 2026 mencatat total kerusakan dan kerugian di Provinsi Aceh sebesar Rp138,38 Triliun dengan kebutuhan rehabilitasi dan rekonstruksi Rp153,25 Triliun — melebihi kebutuhan pascabencana tsunami Aceh 2004 (Rp51,7 T). Bencana hidrometeorologi 26 November 2025 berdampak pada 2.602.184 jiwa di 206 kecamatan dan 3.078 desa, dengan 594 korban jiwa dan 27 jiwa hilang.
Per sektor menurut JITUPASNA: Infrastruktur menanggung kerusakan terbesar Rp44,9 T (kebutuhan Rp95 T), diikuti Sosial Rp21,9 T (kebutuhan Rp8,5 T), Ekonomi Rp21,2 T (kebutuhan Rp18 T), Perumahan Rp18,4 T (kebutuhan Rp17,3 T), dan Lintas Sektor Rp5,7 T (kebutuhan Rp14,4 T). Aceh Tamiang, Aceh Utara, dan Pidie Jaya merupakan tiga kabupaten dengan kerusakan tertinggi JITUPASNA, 2 Feb 2026.
Data Rapat Koordinasi Satgas Pemulihan menunjukkan progres lebih lanjut: dari 52 kab/kota terdampak di 3 provinsi, 38 sudah normal, 3 mendekati normal, dan 11 masih dalam atensi khusus. Pembersihan lumpur telah mencapai 235 dari 337 lokasi (69,7%), dan normalisasi sungai 16 dari 43 (37%).

Anggaran per Tahun & Provinsi

Alokasi anggaran 2025–2029 dalam Miliar Rupiah
Total kebutuhan anggaran rehabilitasi dan rekonstruksi periode 2025–2029 mencapai Rp73,98 Triliun. Provinsi Aceh mendominasi alokasi terbesar dengan total Rp39,60 Triliun (53,5%), diikuti Sumatera Utara Rp17,35 Triliun (23,5%) dan Sumatera Barat Rp17,03 Triliun (23,0%). Puncak kebutuhan anggaran terjadi pada TA 2027 (RR) sebesar Rp23,30 Triliun, kemudian menurun bertahap hingga TA 2029 sebesar Rp8,06 Triliun. Realisasi TA 2025 (Tanggap Darurat) baru mencapai Rp576,87 Miliar — sekitar 0,8% dari total kebutuhan.
Kajian Pembanding
Renduk PRRP Aceh V1.1, Bappenas 2026 menetapkan kebutuhan pendanaan sebesar Rp153,25 Triliun untuk 18 kabupaten/kota terdampak di Aceh (periode 2026–2028), dituangkan melalui Inpres No. 18 Tahun 2025 dan Keppres No. 1 Tahun 2026. Angka ini jauh melebihi kebutuhan pascabencana tsunami 2004 (Rp51,7 T), mencerminkan skala kerusakan yang luar biasa.
Pendanaan strategis menurut Rapat Koordinasi Satgas Pemulihan: TKD Rp10,65 T + PU Rp4,3 T + ABT Rp43 T + Kemenkes Rp529,3 M + Kemendikdasmen Rp2,4 T. Dokumen Renduk mencatat pendapatan daerah Provinsi Aceh 2023–2025 menunjukkan tren positif, namun belanja daerah tetap melebihi pendapatan — mengindikasikan ketergantungan pada transfer pusat.
Perlu dicatat bahwa angka JITUPASNA Rp153 T masih bersifat sementara dan menunggu verifikasi BNPB serta BPS. Tim P2K Aceh mencatat estimasi kebutuhan terverifikasi sebesar Rp97,3 Triliun — selisih signifikan yang menunjukkan proses validasi lapangan masih berlangsung Renduk PRRP, Bab III Catatan Kaki 3.

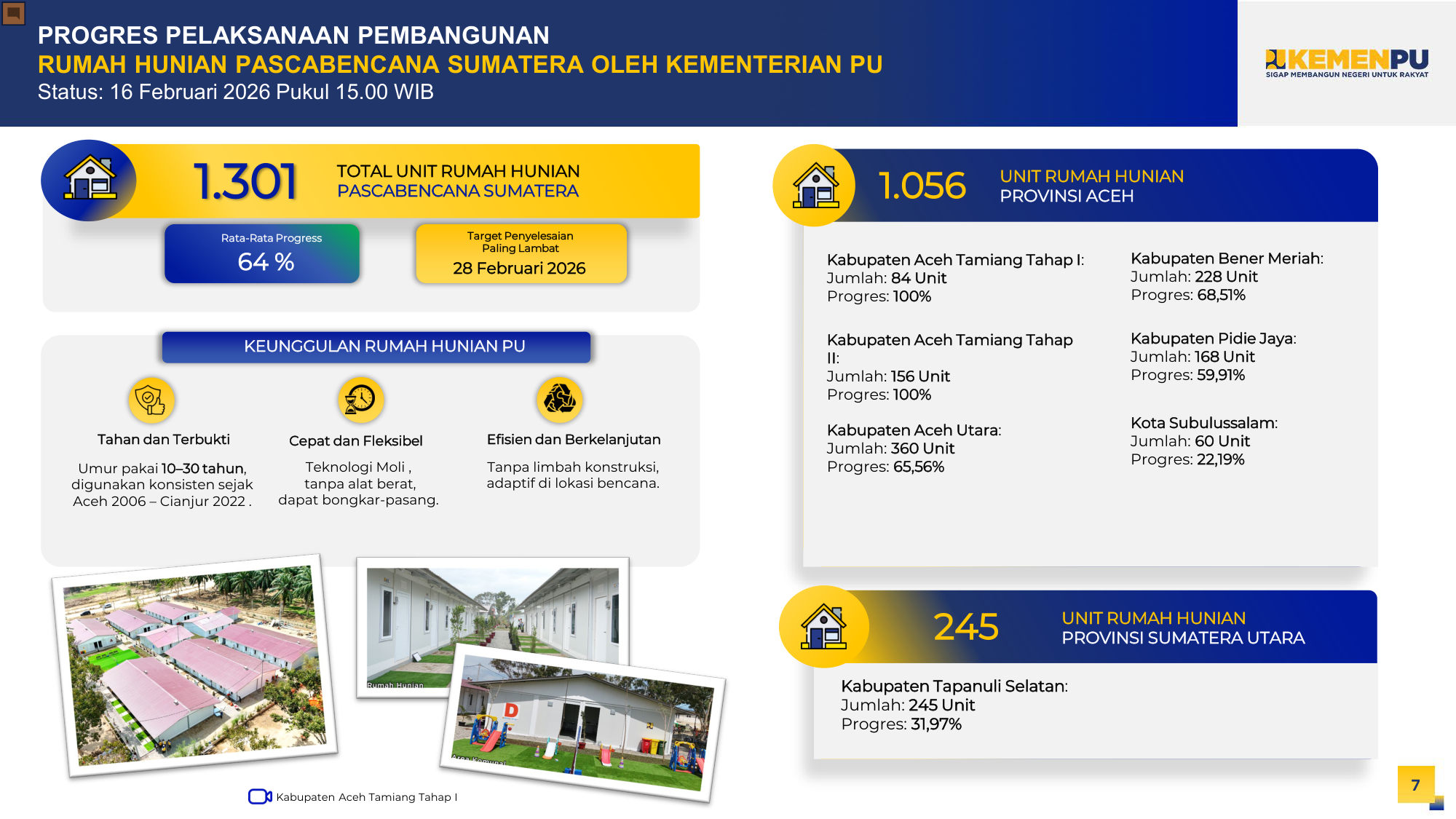

Rumah Hunian

1.301 Unit
Progres pembangunan per kabupaten — Target: 28 Februari 2026
Total 1.301 unit rumah hunian dibangun di 7 lokasi (13 titik). Aceh Utara memiliki alokasi terbesar dengan 360 unit (27,7% dari total), namun progresnya baru mencapai 65,56%. Satu-satunya lokasi yang sudah 100% selesai adalah Aceh Tamiang I (84 unit). Sebaliknya, Kota Subulussalam dan Tapanuli Selatan memiliki progres paling rendah masing-masing 22,19% dan 31,97%. Tapanuli Selatan merupakan satu-satunya lokasi di luar Aceh dengan 245 unit yang dikerjakan oleh Nindya Karya. Rata-rata progres keseluruhan berada di angka 55,3% dengan target penyelesaian 28 Februari 2026.
Kajian Pembanding
Renduk PRRP Aceh V1.1 melalui data BPS yang diverifikasi mencatat 71.115 unit rumah rusak hanya di Aceh: 21.142 rusak berat, 17.346 rusak sedang, dan 32.627 rusak ringan. Aceh Tamiang menjadi yang terparah dengan 23.967 unit (33,7% dari total), diikuti Pidie Jaya 14.747 unit dan Bireuen 9.957 unit — ketiga kabupaten ini menanggung 68% total kerusakan rumah di Aceh.
Data tervalidasi Rapat Koordinasi Satgas Pemulihan untuk 3 provinsi: total 90.066 rumah rusak tervalidasi BPS (Aceh 78.628, Sumut 5.625, Sumbar 5.813). Dari jumlah tersebut 28.885 rusak berat/hilang, 18.129 rusak sedang, 35.336 rusak ringan. Bantuan pemerintah: rusak ringan Rp15 juta, sedang Rp30 juta, berat Rp60 juta.
Kebutuhan pembiayaan sektor perumahan mencapai Rp24,89 Triliun untuk seluruh Aceh Renduk PRRP, Bab III. Progres hunian sementara (huntara) baru 8.290 dari 16.688 (50%), dan hunian tetap (huntap) baru 1.254 dari 16.329 (7,7%). Program 1.301 unit oleh Kementerian PU mencakup kurang dari 2% dari total kerusakan — menunjukkan skala tantangan yang sangat besar.

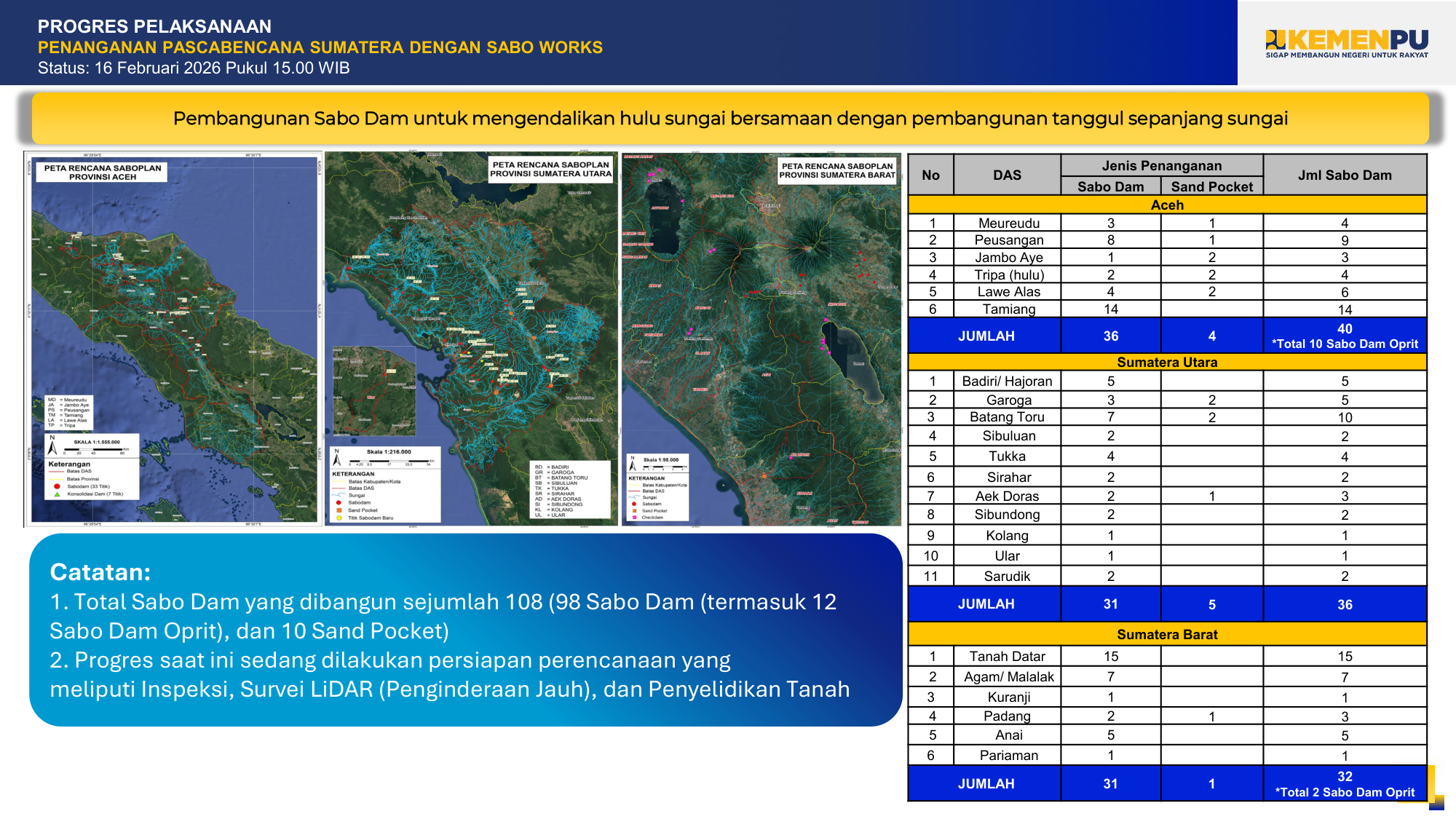

Sabo Works

108 Unit
Distribusi Sabo Dam & Sand Pocket per provinsi dan DAS
Total 108 unit Sabo Dam dan Sand Pocket dibangun di 3 provinsi meliputi 23 DAS (Daerah Aliran Sungai). Aceh mendapat 40 unit (37,0%) tersebar di 6 DAS, dengan DAS Tamiang sebagai yang terbesar (14 unit). Sumatera Utara menyusul dengan 36 unit (33,3%) di 11 DAS, di mana DAS Batang Toru paling dominan (10 unit). Sumatera Barat memiliki 32 unit (29,6%) dengan DAS Tanah Datar menjadi konsentrasi terbesar (15 unit). Secara keseluruhan, rasio Sabo Dam terhadap Sand Pocket adalah 95:13 — menunjukkan prioritas utama pada pengendalian sedimen melalui Sabo Dam.
Kajian Pembanding
Renduk PRRP Aceh V1.1 mengidentifikasi 8 Wilayah Sungai (WS) terdampak di Aceh: 4 kewenangan pusat (Aceh–Meureudu, Woyla–Bateue, Jambo Aye, Alas–Singkil) dan 4 kewenangan provinsi (Teunom–Lambeuso, Pase–Peusangan, Baru–Kluet, Tamiang–Langsa). Strategi pengendalian banjir dan sedimen mencakup: (1) pemulihan DAS dan penyediaan air baku, (2) rehabilitasi bendung dan jaringan irigasi, (3) peningkatan kapasitas perencanaan berketahanan iklim.
Bencana dipicu curah hujan ekstrem 100–150 mm/hari hingga >150 mm/hari pada 26–27 November 2025 Renduk PRRP, Bab III, diperparah Ex-Siklon Tropis Senyar (27–28 Desember 2025). Perubahan tutupan lahan signifikan: sawah berkurang 100.698 ha, semak belukar berkurang 116.355 ha, sementara perkebunan meningkat 706.698 ha — menunjukkan konversi lahan masif yang melemahkan fungsi retensi air Kementerian Kehutanan, 2025.
Data Rapat Koordinasi Satgas Pemulihan menunjukkan normalisasi sungai baru mencapai 16 dari 43 sungai (37%). Lahan pertanian terdampak diestimasi seluas 116.610 ha (55,46% dari total sawah) dan lahan perkebunan 110.824 ha, menjadikannya sektor dengan kerugian ekonomi terbesar bagi masyarakat Aceh.

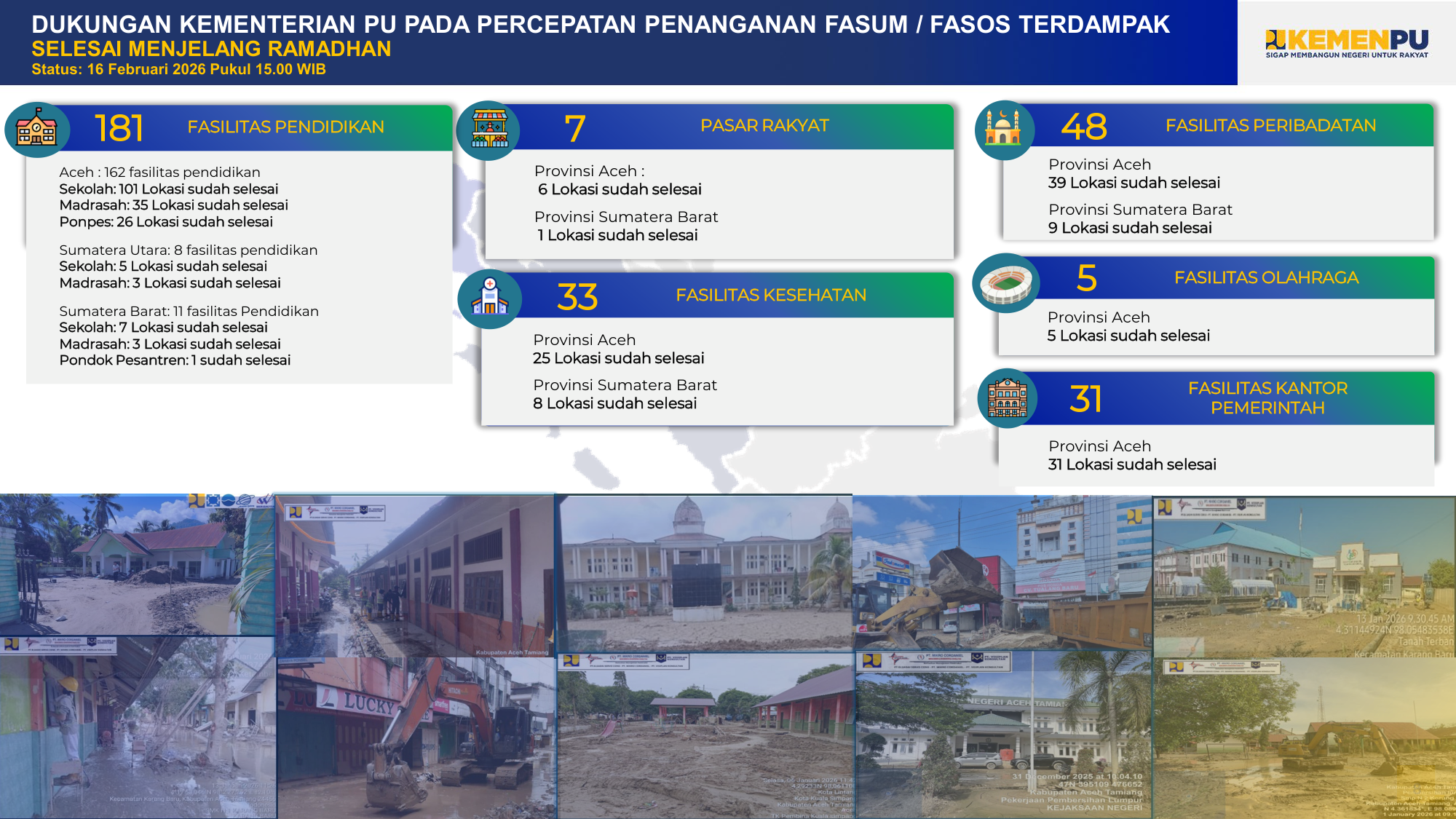

Fasilitas Umum & Sosial

305 Fasilitas
Total 305 fasilitas yang ditangani
181
Pendidikan
48
Peribadatan
33
Kesehatan
31
Kantor Pemerintah
7
Pasar Rakyat
5
Olahraga
Sebanyak 305 fasilitas umum dan sosial ditangani pasca bencana. Sektor Pendidikan mendominasi dengan 181 fasilitas (59,3%) — lebih dari separuh total penanganan — mencerminkan besarnya dampak bencana terhadap infrastruktur pendidikan. Sektor Peribadatan menempati posisi kedua dengan 48 fasilitas (15,7%), diikuti Kesehatan 33 fasilitas (10,8%) dan Kantor Pemerintah 31 fasilitas (10,2%) . Sementara Pasar Rakyat (7 unit) dan Olahraga (5 unit) masing-masing hanya menyumbang 2,3% dan 1,6% dari total. Perbandingan antara Pendidikan dan sektor terkecil (Olahraga) mencapai rasio 36:1.
Kajian Pembanding
Data Renduk PRRP Aceh V1.1, Bab III via JITUPASNA mencatat total kerusakan sektor sosial di Aceh: 641 rumah ibadah, 146 fasilitas kesehatan, dan 1.825 fasilitas pendidikan. Kerusakan dan kerugian sektor sosial mencapai Rp21,9 Triliun, dengan Aceh Tamiang (Rp17,1 T) dan Aceh Utara (Rp2,04 T) sebagai dua kabupaten terparah.
Data Rapat Koordinasi Satgas Pemulihan untuk 3 provinsi: 4.863 sekolah terdampak dan 2.037 rumah ibadah rusak. Terdapat 29 desa/gampong yang hilang akibat bencana. Penanganan fasilitas umum oleh Kementerian PU mencakup 305 fasilitas — terdiri dari 162 di Aceh (101 sekolah, 35 madrasah, 26 ponpes) Dok. PU, 18 Feb 2026.
Renduk PRRP menegaskan bahwa sekolah umum merupakan kewenangan Kemendikdasmen, sementara Kementerian PU melalui DJPS menangani fasum/fasos lainnya Nota Dinas DJPS, 3 Feb 2026. Infrastruktur sosial menjadi prioritas strategis mengingat dampak jangka panjang terhadap kualitas SDM dan kohesi sosial masyarakat. Sektor pendidikan mendominasi dengan Aceh Utara (456 unit), Aceh Tamiang (337 unit), dan Bireuen (226 unit) sebagai tiga teratas.

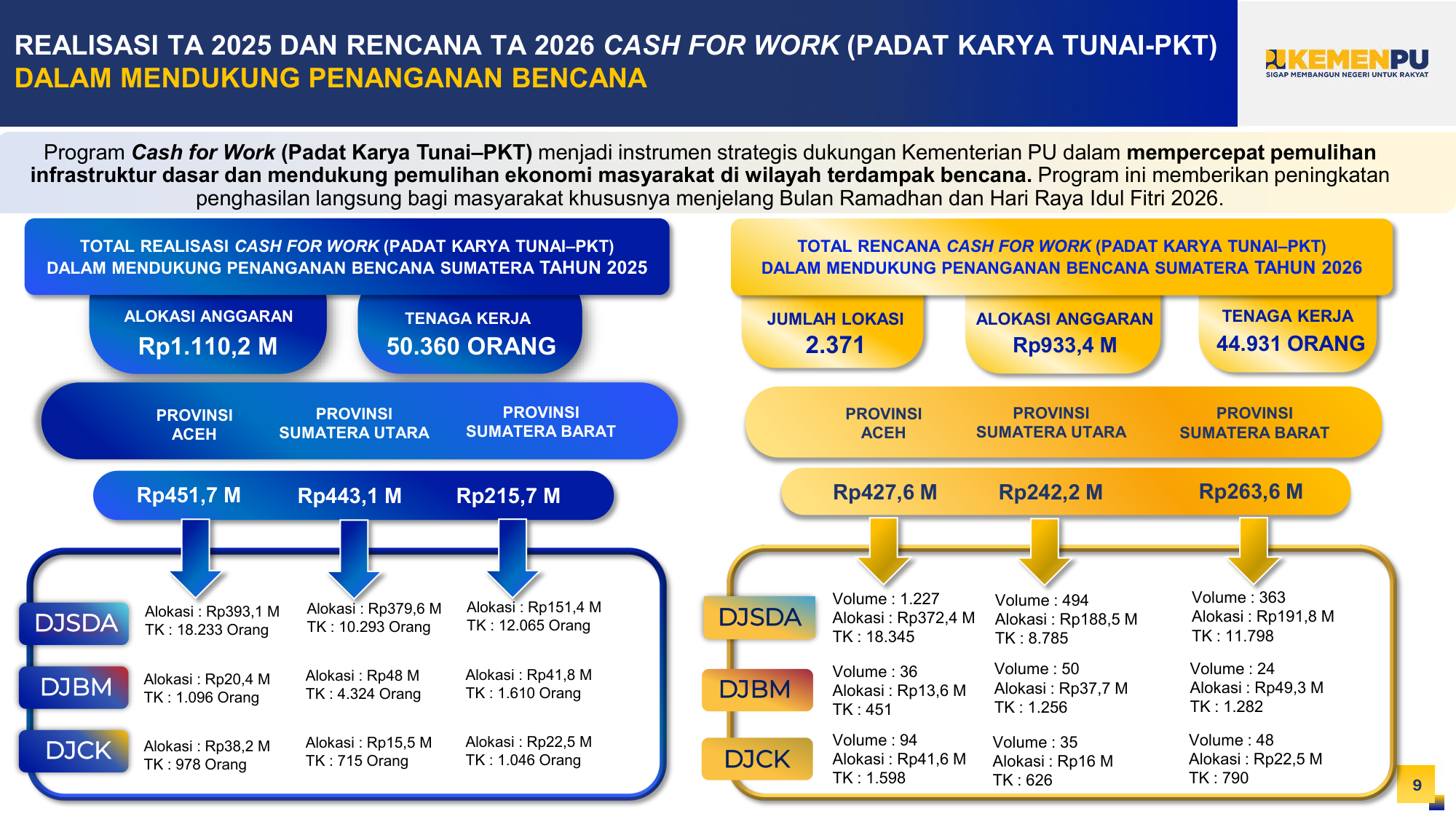

Cash for Work

Perbandingan program padat karya TA 2025 vs TA 2026
TA 2025
Anggaran
Rp1.110,2 M
Tenaga Kerja
50.360
TA 2026
Anggaran
Rp933,4 M
Tenaga Kerja
44.931
Program Cash for Work (CFW) mengalami penurunan anggaran dari Rp1.110,2 Miliar (TA 2025) menjadi Rp933,4 Miliar (TA 2026), turun 15,9%. Jumlah tenaga kerja juga berkurang dari 50.360 menjadi 44.931 orang (-10,8%). Per provinsi, Aceh tetap menjadi penerima terbesar di kedua tahun anggaran: Rp451,7 M (TA 2025) dan Rp427,6 M (TA 2026). Sumatera Utara mengalami penurunan paling signifikan dari Rp443,1 M menjadi Rp242,2 M (-45,3%), sementara Sumatera Barat justru meningkat dari Rp215,7 M menjadi Rp263,6 M (+22,2%).
Kajian Pembanding
Renduk PRRP Aceh V1.1, Bab VI menyebutkan bahwa Cash for Work (CFW/padat karya tunai) merupakan strategi jangka pendek untuk percepatan penyerapan tenaga kerja lokal, dilengkapi pelatihan vokasi melalui Balai Latihan Kerja (BLK). Tercatat 13 UPTD dan 86 Balai Latihan Kerja Komunitas (BLKK) terdampak banjir, sehingga rehabilitasi BLK menjadi prioritas untuk memulihkan fungsi pelatihan tenaga kerja di wilayah terdampak.
Berdasarkan Dok. PU, 18 Feb 2026, CFW 2025 menyerap 50.360 tenaga kerja di 3 provinsi dengan total Rp1.110,2 Miliar, sementara CFW 2026 menargetkan 44.931 tenaga kerja di 2.371 lokasi. Penurunan alokasi Sumut sebesar 45,3% kemungkinan terkait transisi ke fase rehabilitasi permanen Nota Dinas DJPS, 3 Feb 2026.
Kerusakan ekonomi di Aceh mencapai Rp21,2 Triliun (kebutuhan pemulihan Rp18 T), dengan Aceh Utara (Rp5,58 T), Aceh Tamiang (Rp5,43 T), dan Aceh Timur (Rp3,42 T) sebagai tiga kabupaten dengan dampak ekonomi terbesar. Program CFW menjadi instrumen kunci pemulihan mata pencaharian sebelum sektor ekonomi berfungsi normal kembali Renduk PRRP, Bab III.

Pembersihan Lingkungan

Progres pembersihan lokasi terdampak per provinsi — data per 3 Februari 2026
Aceh
129/235 (45,10%)
Sumatera Utara
3/10 (33,33%)
Sumatera Barat
29/29 (100,00%)

Lokasi pembersihan selesai per kabupaten/kota

sedikit
banyak lokasi(1-62)
Dari total 274 lokasi yang ditargetkan untuk pembersihan, 161 lokasi (58,8%) telah selesai. Sumatera Barat menjadi satu-satunya provinsi yang mencapai 100% penyelesaian (29 dari 29 lokasi). Provinsi Aceh baru menyelesaikan 129 dari 235 lokasi (45,10%), sementara Sumatera Utara hanya 3 dari 10 lokasi (33,33%). Di tingkat kabupaten, Aceh Tamiang memimpin dengan 62 lokasi selesai — hampir separuh dari total capaian Provinsi Aceh. Terdapat kesenjangan signifikan antara kabupaten teratas dan terbawah: Aceh Tamiang (62) versus Gayo Lues (1). Delapan kabupaten di Sumatera Barat berhasil menuntaskan seluruh target, dengan Kota Padang (10 lokasi) sebagai kontributor terbesar.
Kajian Pembanding
Data terbaru Rapat Koordinasi Satgas Pemulihan menunjukkan progres pembersihan lumpur yang lebih tinggi dari data dashboard: 235 dari 337 lokasi selesai (69,7%), meningkat dari 161/274 (58,8%) per 3 Februari 2026. Normalisasi sungai mencapai 16 dari 43 sungai (37%). Untuk jembatan daerah: Aceh 47%, Sumut 95%, Sumbar 69% fungsional.
Renduk PRRP Aceh V1.1 menegaskan bahwa pembersihan merupakan tahap kritis sebelum rehabilitasi dimulai. Dengan 299.677 unit rumah terdampak (data awal), estimasi luas permukiman terdampak mencapai 43.648 ha (27,8% dari total permukiman), dan tambak terdampak 54.528 ha (80,7%). Skala pembersihan yang dibutuhkan sangat masif.
Pembagian kewenangan ditegaskan dalam Nota Dinas DJPS, 3 Feb 2026: pembersihan lingkungan permukiman merupakan lingkup DJCK (Dirjen Cipta Karya), sedangkan fasilitas umum dan sosial menjadi kewenangan DJPS. Status transisi darurat ke pemulihan ditetapkan melalui SK Gubernur Aceh No. 300.2/69/2026 selama 90 hari (30 Januari – 29 April 2026), menegaskan urgensi percepatan pembersihan sebelum masa transisi berakhir.

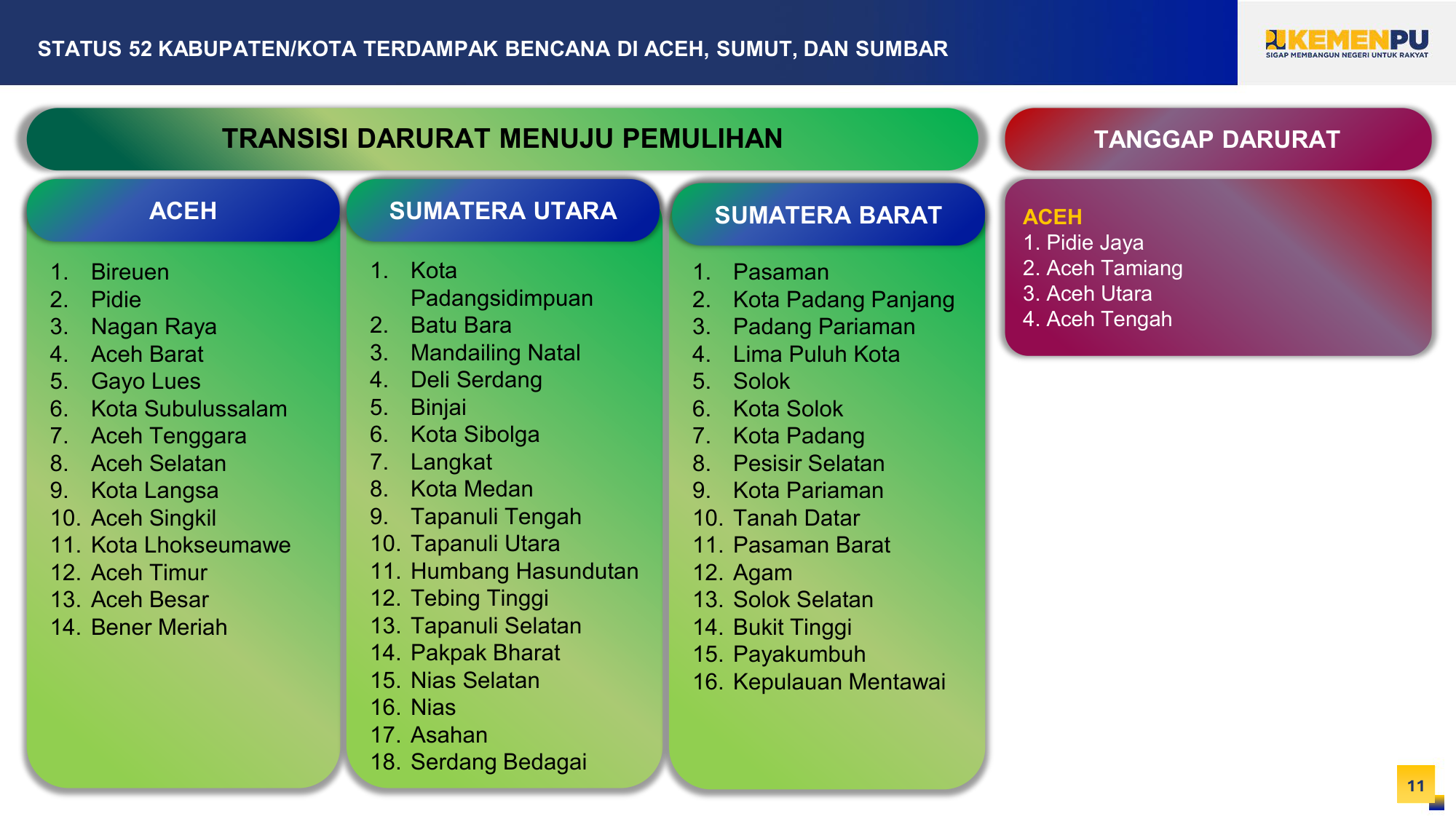

Status 52 Kabupaten/Kota

52 Kab/Kota
Kategorisasi status penanganan wilayah terdampak
Aceh
Tanggap Darurat
4 wilayah
Transisi
Aceh
14 wilayah
Transisi
Sumatera Utara
18 wilayah
1 / 4

Galeri Slide Laporan

Deck preview
Slide 01 dari 10
Slide aktif
Rekapitulasi Penanganan
Pilih slide

Referensi Data

Data progres pembangunan hunian per lokasi

Detail Rumah Hunian Pengungsi

7 baris
Aceh Tamiang IGampong BundarWIKA784 KK / 336 jiwa100%18 Jan 2026
Aceh Tamiang IIKarang BaruWIKA13156 KK / 624 jiwa40,00%15 Feb 2026
Bener MeriahTunyangWASKITA19228 KK / 912 jiwa40,20%17 Feb 2026
Aceh UtaraRumoh Rayeuk / Muara Batu / SawangWASKITA / PP30360 KK / 1.440 jiwa12,50%-45,00%15-17 Feb 2026
Pidie JayaManyang Cut / PohrohPP14168 KK / 672 jiwa1,65%-5,84%15 Feb 2026
Kota SubulussalamDesa BinangaWASKITA560 KK / 240 jiwa4,00%13 Mar 2026
Tapanuli SelatanNapa, Batang ToruNINDYA KARYA21245 KK / 980 jiwa20,00%11 Feb 2026
